编者按
“十四五”时期,是我国深入推进能源革命、建设美丽中国的战略攻坚期,也是三峡上海院践行国家战略,打造“一智库三高地”的实干奋进期。回望这五年,一位位上海院人不忘初心、牢记使命、勇挑重担、勇攀高峰,把图纸画进江河湖海,把汗水洒在大漠荒原,以科技赋能绿色发展,用设计绘就美好生活。《我的“十四五”故事》专栏,为这份赤子之心与热血坚守而来,聚焦上海院人“担当、求实、创新”的精神底色,倾听亲历故事、定格科创瞬间、传递奋进力量。
在“生命禁区”点亮戈壁绿能
“十四五”开局之年,国家清洁能源替代行动全面推进。怀揣“为我中华、志建三峡”的初心使命,我告别上海的繁华,奔赴青海海西州茫崖市冷湖镇——这个距最近县级市400公里、平均海拔近3000米的“生命禁区”。出发时耳机里循环着《Gowest》,可当车轮碾过戈壁碎石,裹挟着沙砾的寒风迎面袭来,才真正懂得,这里的“风”远比歌声里的更凛冽刺骨。
初到冷湖,简易板房便是我们的安身之所。夜里狂风呼啸着拍打屋顶,声响如万千石子砸落,即便裹着两床厚被,寒意仍能穿透被褥渗入骨髓;白天踏上施工勘察路线,稍一爬坡就头晕气短,缺氧的憋闷感像重物压在胸口,直往喉咙里冲。一次勘察途中,年轻同事小张蹲在沙地上大口喘气,吸了口氧气罐后声音仍发颤:“哥,这地方连草都难扎根,咱们真能建成风电场?”我指着远处起伏的沙丘,把“艰苦不怕吃苦,缺氧不缺信仰”的信念讲给他听——我们来这儿不只是建一个项目,更是要把绿色能源的种子,深深埋进这片荒芜的戈壁。
2024年冬季,戈壁滩气温骤降至零下二十余度,呵气成冰的极寒环境给风机基础浇筑出了道“硬考题”。混凝土出罐即凝霜,入模不久便冻结,未等充分凝固就结成硬块,强度根本无法达标。
面对这一难题,我们第一时间组建技术攻坚组,联合各专业骨干与行业专家连夜会商。临时板房内,图纸铺满整张桌面,讨论声、推演声此起彼伏,大家对照施工规范反复模拟、逐项细化参数,常常忙到深夜。经过多轮论证,一套科学严谨的冬季施工方案最终成型:模板外部覆盖三层保温被,基槽内预铺电加热管提前升温预热;浇筑过程中每小时监测一次混凝土芯部温度,精准调控养护环境;安排专人手持喷灯,对边角等易受冻部位进行持续加热养护。
严格落实各项保温控温措施后,我们成功攻克极寒难关,实现风机基础高质量浇筑,为后续工程筑牢了根基。

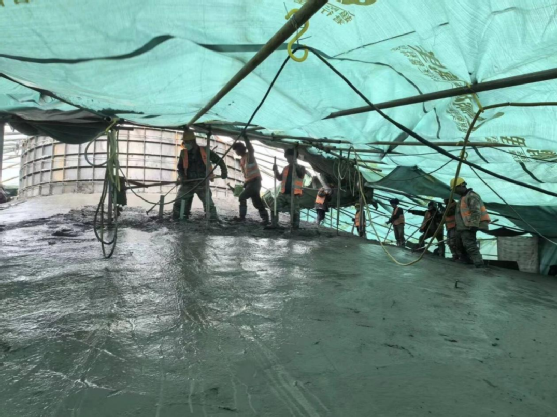

临时保温棚内,建设者们与严寒竞速,紧张推进风机基础混凝土浇筑图

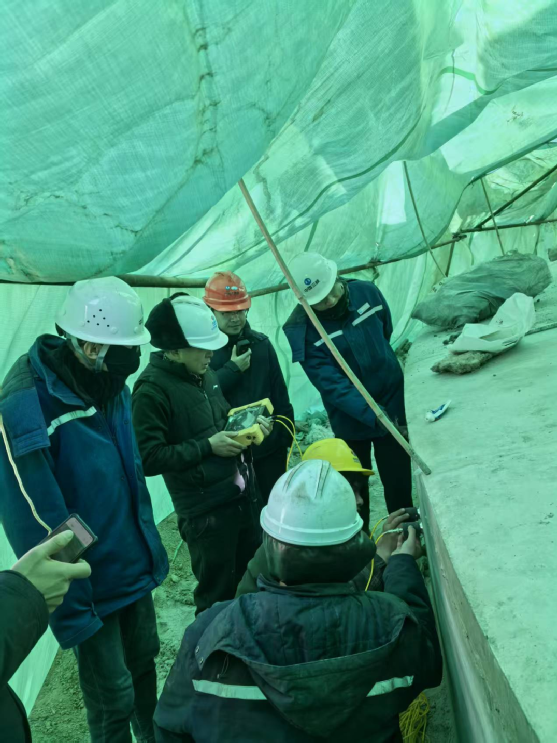

项目现场正在进行混凝土强度检测,确保工程质量达标
冷湖年均大风日超100天,风机吊装的有效窗口期少得可怜,这成为整个项目最艰巨的考验。2025年5月,首台风机吊装前夕,气象站预警两日后将有7级大风,错过这次窗口期就要再等十天。
我们当即决定连夜备战,团队成员顶着夜色忙碌起来,精细化气象预警系统实时监测风向变化,每一项准备工作都力求万无一失。凌晨5点天刚蒙蒙亮,吊装工作准时启动。吊车缓缓吊起百吨重的机舱,刚升至半空,远处沙尘便翻涌而来,瞬间遮天蔽日。“暂停!固定缆绳!”我嘶吼着冲上前,工人们立刻拉紧绳索,风沙迷得人睁不开眼,不少人的工服被钢丝绳磨破,渗出血印也始终没有松手。
等风势稍减,我们迅速调整吊装角度,不敢有丝毫懈怠。直到傍晚时分,机舱才稳稳安放在塔筒上。看着夕阳下缓缓转动的叶片,小张抹了把脸上的沙尘,笑着说:“原来‘追风’从来都不是浪漫的事,是拼出来的!”
2025年10月31日,项目顺利并网发电。当清洁电流顺着线路送往远方,我站在风机下,望着叶片在风中匀速转动,突然觉得这些年吃过的苦、受过的累都有了意义。
夜幕下,风力发电机矗立在繁星满天的夜空下,成为戈壁上最耀眼的风景。

之后,我们把施工中的经验教训系统梳理,编写成《高原特殊气候风电施工指导手册》,从前期策划到HSE管理,每一个细节都详细记录在册。在公司技术交流会上,我讲述的冷湖故事打动了许多刚毕业的大学生,他们纷纷表示想来一线建功,看着他们眼中的光芒,我仿佛看到了当初的自己,知道“为我中华、志建三峡”的三峡精神,正通过一代代建设者的实干接力传递。
这几年,我在冷湖追过风、战过沙,亲眼见证“生命禁区”绽放绿色动能。如今再听《Gowest》,心里多了份沉甸甸的踏实——我们这群能源建设者,不过是循着国家清洁能源的宏伟蓝图,用汗水和坚守在戈壁上书写答卷。未来,我还想奔赴更多“有风的地方”,把冷湖的经验带过去,让绿色电力点亮更多角落,为新型能源体系建设添砖加瓦。
