年味浓 管理“紧” 直击青洲前线“守门人”

作者:李洪亚 日期:2026年02月20日

  新春佳节,万家团圆。在广东粤西阳江海域,青洲五六七风电场配套海上辅助平台建造现场,却是一派热火朝天的建设景象。

  青洲项目地处阳江近海深水场址,总装机容量达300万千瓦,相当于6.58万个标准足球场的场址面积,建成后可满足约500万户家庭全年用电需求,是全国统一规划、连片开发、一次性建设规模最大的海上风电项目。

  除部分项目建设外,上海院还承担其中海上辅助平台的EPC总承包工作。作为风电场的安全架构、运维中枢、生活基地,海上辅助平台是保障海上风电安全高效运行的核心基础设施,春节期间的建造进度,直接关系整个风电场按期投运。

  “钢管桩建设是项目管控的关键,必须确保春节前完工,节后复工就能直接发运,牢牢守住项目节点。”站在近百米长的钢管桩旁,上海院青洲项目部副经理宋增光说。截至目前,项目建设蹄疾步稳:8根钢管桩已全部完成合拢,具备发运条件;导管架主体焊接完工,正在进行附属构件安装收尾工作;上部组块主体结构制作已全部完成,现正全力推进机电专业安装与装饰装修的穿插作业;项目总体形象进度75%。一组组亮眼数据,是上海院海工人日夜奋战的最好见证。

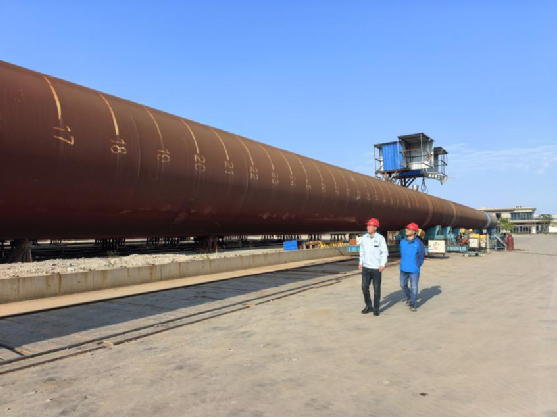

  图为宋增光进行钢管桩生产检查

  在阳江山河码头,70多米高的导管架巍然矗立,宋增光的身影穿梭在脚手架之间。“越是春节,越要绷紧安全弦,越是年味浓,越要筑牢管理墙。”他一边仔细检查登高设备、安全防护用品,一边核对脚手架搭设与验收记录,从螺栓紧固到防护网铺设,每一处细节都不放过。面对深水海域挑战,项目团队采用极限承载力分析技术精准评估结构受力,融合传统消防与智慧消防管理,搭建“智慧消防综合管理平台”,以科技手段为平台安全保驾护航。

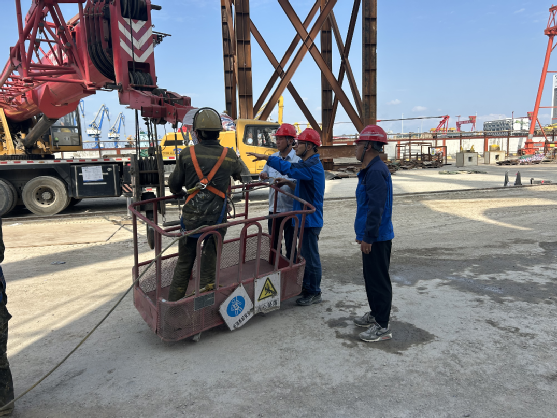

  图为宋增光进行登高设备安全检查

  距离导管架五十米外的电气设备仓储区,蓝色防雨布严实覆盖设备,标牌清晰醒目,现场监造工程师张栋正带领团队核对台账:“春节是电气安装攻坚期,配电箱、电缆、接地铜排等关键材料,必须严管进出库、做实台账,再紧也要守好质量关。”从镀锌桥架的整齐码放,到电气柜面的光洁养护,每一个环节都井然有序,为后续机电安装筑牢基础。

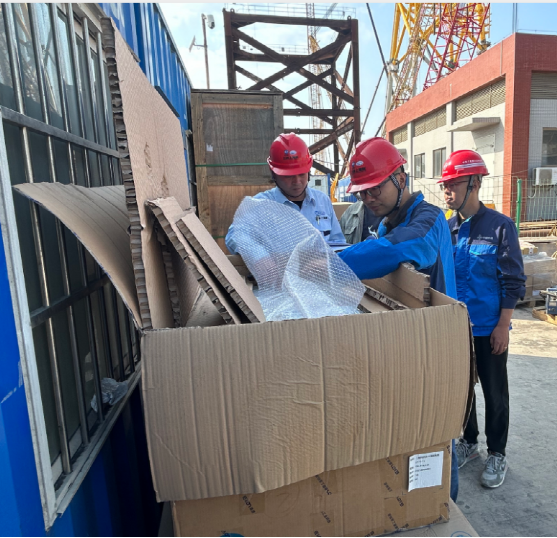

  图为张栋进行电气设备开箱检查

  “把这间综合活动室打造成舾装作业‘样板间’,用样板固化工艺、明确质控要点,现场培训、现场交底,才能保障工艺质量。”宋增光指着正在打造的样板间说道。海洋工程建造既是争分夺秒的速度战,更是精益求精的质量战,项目部以样板引路、以标准护航,确保每一道工序、每一个部件都经得起考验。

  海风轻拂,阳光洒在钢铁构件上,焊花与笑容相映,汗水与坚守同行。春节期间,栈桥、气象塔按计划停工休整,正月初八全面复工,上海院人以“歇人不歇岗”的担当,为节后全速冲刺蓄势储能。未来,这座辅助平台还将融合5G+智慧人工岛科研功能,为深水海域风电数字化运维打造示范样板。
