全国首个批量化应用单机容量16兆瓦海上风电机组项目实现全容量并网

作者:李洪亚 日期:2024年06月27日

  6月27日,全国首个批量化应用单机容量16兆瓦海上风电机组项目——三峡集团漳浦二期海上风电场全部并网发电。三峡上海院牵头承担漳浦二期项目的总承包建设。

  漳浦二期风电场位于福建省漳浦县海域,距离海岸线约30公里,总装机容量达400兆瓦,是我国首个全部采用13兆瓦及以上超大单机容量风机的海上风电场,其中批量化应用了6台16兆瓦海上风电机组。

  目前,我国已建成投运的海上风电场所采用的主流机型为5兆瓦、8兆瓦,一般将10兆瓦以上的机型称为“超大容量”。该项目投产后,预计每年可生产16亿度清洁电能,在满足68万户家庭年用电量的情况下,减排二氧化碳约136万吨。

  摄影:朱新宇

  项目成功并网发电背后,有着怎样的故事?

  三峡上海院充分发挥设计牵头的总承包优势,深入一线紧盯建造施工各个环节,确保设计施工不脱节。针对当地多台风、海洋地质环境复杂、施工窗口期短等不利因素,克服机组极限载荷与疲劳载荷较常规容量机型增幅大等难题,刻苦钻研各项技术难点,解决基础设计及优化难题。在升压站设计中首次采用H型内走廊结构,确保后期运行过程中人员能快速抵达各检修点。创新性引进涡扇炮消防系统,基本实现海上无人值守及现场安全生产需求。

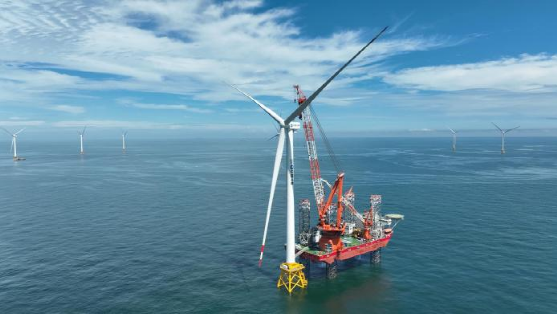

  16兆瓦风机(摄影:朱新宇)

  在项目建设推进过程中,项目团队主动牵头管理、强化各方共建,构建协同共建机制,深入组织开展地勘、设计、备料、生产等工作,克服施工强度集中、窗口期零碎等影响,逐步解决升压站快速建造、防台防汛机制构建、大风机吊装等难题。

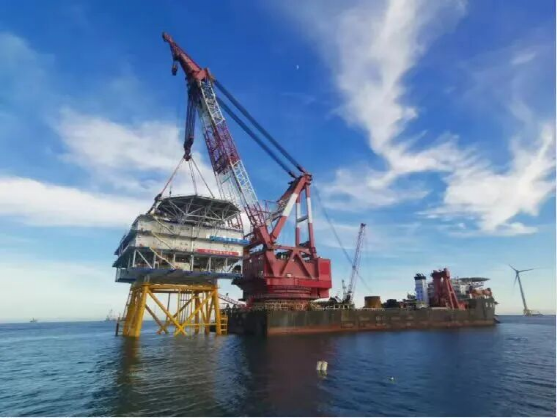

  引入“倒装法”建造新工艺,不到6个月时间,完成接入容量为400兆瓦的220千伏海上升压站建设,刷新国内同等规模海上升压站建造速度。

  系统优化220千伏海缆敷设施工方案,在海上浪高一度超过1.5米的恶劣海况下,协同调配船舶人员动态、灵活规划敷设任务,管理人员一线驻船,两班倒、两小时汇报......在14天内,完成84.64千米主海缆敷设,准时完成风场14回海缆敷设,打通海陆连接大通道。

  16兆瓦风机的叶片长达123米,要在55层楼的高空,与轮毂孔位精准对接,绝非易事。项目团队贯彻“穿透式、沉浸式”的管理理念,把每一位管理人员下沉到一线,将每一项工作落到实处——持续总结优化吊装工艺,风机吊装工效由9天/台提高到3天/台。

  一手坚定不移抓建设,一手毫不松懈抓安全。项目团队建立三级防台管理体系,组建船舶人员动态信息库,对船舶、作业面、人员进行网格化、精细化管理。提前协调属地海事部门,动态调整船舶避风方案,建立起了一套行之有效的长效防台工作机制,在建设高峰期6个台风正面影响下确保“零伤亡”。

  组图供图:郭思源
