  7月4日,三峡集团江苏大丰800兆瓦海上风电项目实现首批机组并网。项目由H8-1#、H9#、H15#、H17#四个场址组成,三峡上海院负责其中H8-1和H17场址的设计施工,装机容量400兆瓦,其中,H8-1#场址中心离岸距离80千米、最远点离岸距离85.5千米,是我国当前已并网发电的离岸距离最远海上风电项目。上海院项目团队通过提前谋划、周密部署、召开专题会议等多项举措,统筹协调人员、船机、设备等资源,攻克升压站浅水吊装、220kV海缆浅滩敷等多项施工技术难题,同时联合各参建单位,组织相关专家开展全方位检查,全面消除质量与安全隐患,为项目首次并网提供强有力的技术支撑和安全保障。

  三峡小微报道转载如下:

  7月4日3时12分,正值迎峰度夏电力保供的重要时刻,随着9号机组叶片缓缓转动,三峡集团江苏大丰800兆瓦海上风电项目实现首批机组并网。项目位于江苏省盐城市大丰区东北方向海域,由H8-1#、H9#、H15#、H17#四个场址组成。其中,H8-1#场址中心离岸距离80千米、最远点离岸距离85.5千米,是我国当前已并网发电的离岸距离最远的海上风电项目。

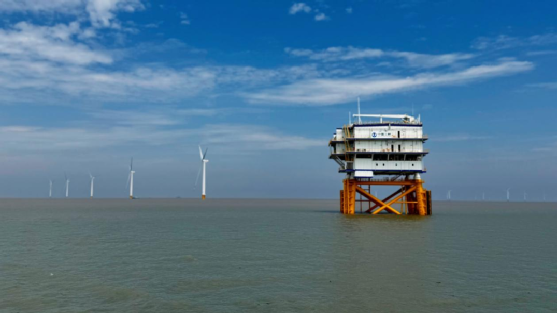

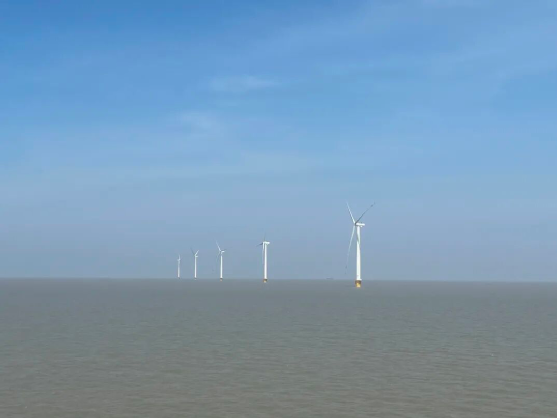

  ▲三峡集团江苏大丰800兆瓦海上风电项目(三峡集团江苏分公司供图)

  据悉,该项目由三峡集团、江苏省国信集团等共同出资建设,共安装98台风电机组、配套建设2座20万千瓦海上升压站和1座40万千瓦海上升压站,总装机容量800兆瓦,不仅为促进江苏经济社会发展再添绿色动能,也对我国海上风电向深远海进军具有重要意义。

  “项目离岸距离远,乘船前往施工点单程就需要6—7个小时,还面临外海涌浪大、天气条件恶劣、海底泥沙冲刷等难题。我们定期组织各参建单位开现场会,制定实施‘一机一案’的施工方案,借助自研气象预警平台精准锁定施工窗口期,高峰期曾有超过1000人同时在海上作业,为首批机组并网提供了坚实保障。”项目负责人史帅帅表示。

  据项目负责人刘宇介绍,该项目将于今年12月底前实现全容量并网,预计每年将生产清洁电能超26亿千瓦时,可满足约110万个三口之家全年用电量,为持续优化能源结构、构建新型能源体系注入三峡动力。
